正规换屋顶8个步骤

© By 独匠

编辑于2020-03-26


换屋顶不仅仅是将钉子钉牢。如今,有效的屋面依靠先进的材料技术和集成的系统方法来保护您的最大资产 - 房屋。
下图给大家一个全局概念,列出了大部分屋顶术语,您可以边看步骤边对照了解。

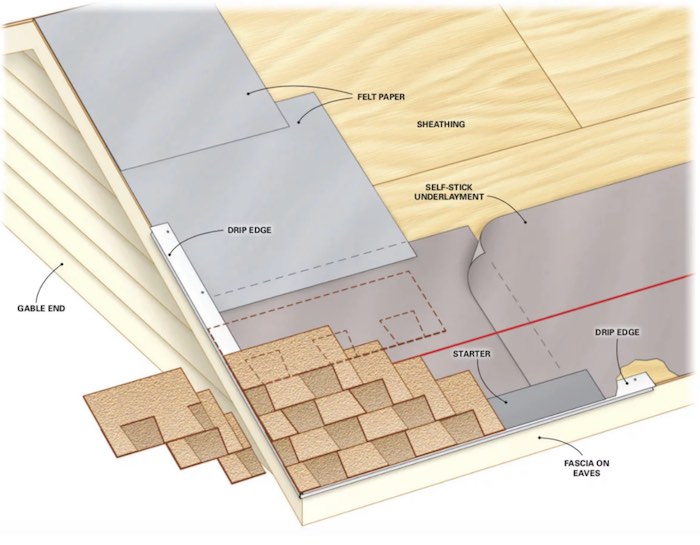

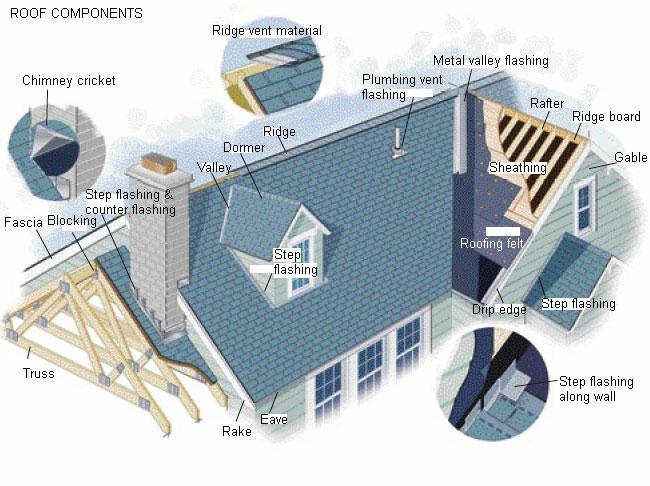

屋顶的组成部分
屋顶的组成部分侧面图,屋顶layer

1. 场地保护

开始施工前,第一项工作,就是确保您的全部财产得到充分保护。使用防水布盖在地面保护花草及接垃圾,用4x8木板把您家的门窗,空调,车房, 电表等各种可能会被砸到的地方遮盖起来,避免安装时,瓦片掉落砸到,造成不小的损失。

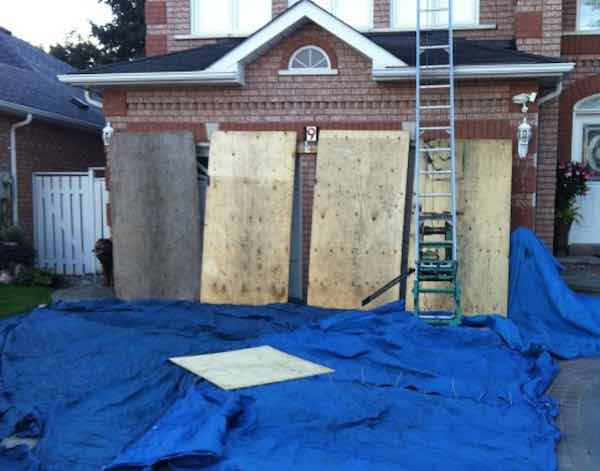

保护屋顶施工现场,用防水布盖和木板保护空调,门窗等

2. 拆除旧屋面材料

然后,就是要开始清除屋顶现有的瓦片(shingles)及屋顶材料, 包括防水纸和钉子等,为安装新屋顶作准备。

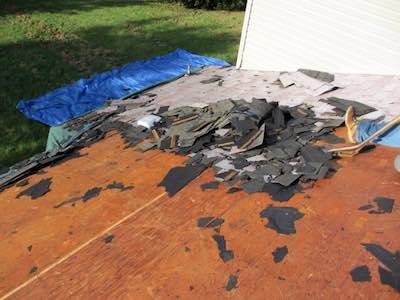

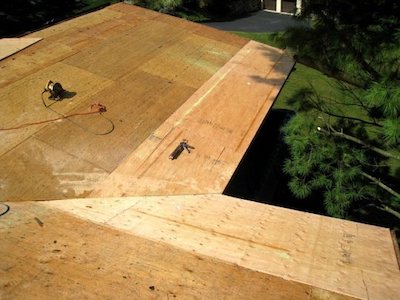

拆除旧屋面材料

3. 屋面木板检查

拆除旧屋顶后,裸露出来的木板叫做wood deck(也叫 sheathing)。在一些40年以上的老房子中,sheathing可能是实木条板,厚度有1 inch。现在更多的是夹板(3/8 polywood)。 相对于实木板,夹板更容易维修清理。
无论哪种木板,第三步都是全面检查木板。任何柔软,潮湿或烂掉的木板都需要更换,以打造坚实的基础。
另外,还需要检查木板是否固定在屋顶架(rafter)上。不重新钉牢木板的情况下安装新的瓦,几周后,您会看到屋顶上有很多颠簸。

屋面木板检查

4. Drip edge安装

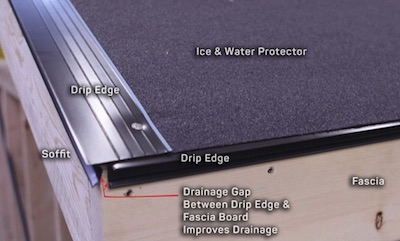

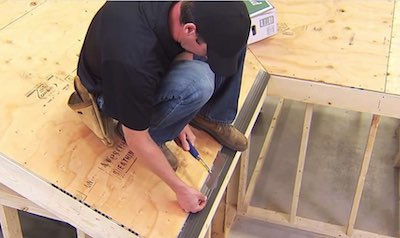

木板准备好后,下一步应该在屋顶的底部边缘安装drip edge,如下图所示。

提示

很多华人师傅报价的时候不会加入这一项,请大家注意比对。 另外,安装drip edge不注意细节,也会导致漏水,我们在考察入驻团队时,有考察到这一项,以确保师傅对细节把控到位。

Drip edge安装
Drip edge安装

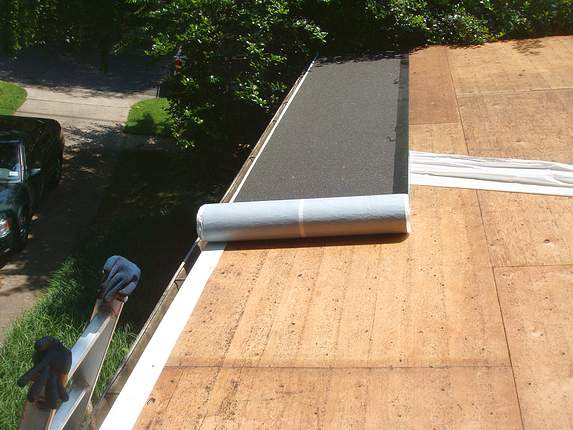

5. 安装Ice and water shield

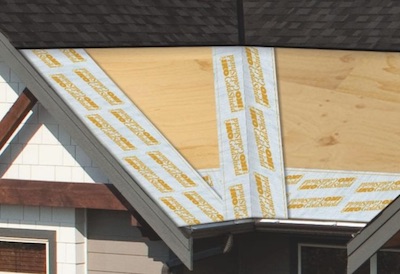

Ice and water shield是由改良聚合物沥青做成的一种膜(membrane),粘在木板上,可防止由ice dam和强风造成的水回流渗透漏水。这一层之所以能防水,是因为当钉子从瓦片钉入,穿过这层膜进入木板时,这层膜可以紧紧的裹住钉子,从而达到防水的效果。 Ice and water shield一般安装在屋顶的边缘和所有屋顶容易穿透的地方,如valley,烟囱,天窗等。

Drip edge安装
Drip edge安装

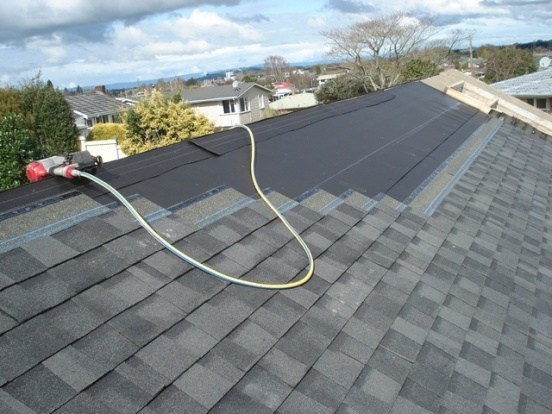

6. 安装Roofing underlayment

安装完ice and water shield后,屋顶剩下的所有地方铺上roofing underlayment。这个部分大家在拿到报价时要注意是否包括,同时业主也是可以自己选择是否安装。

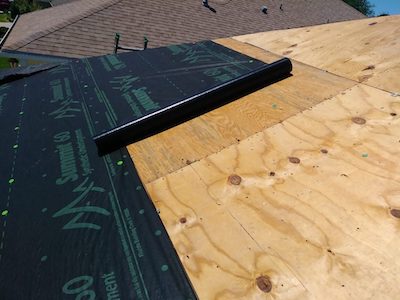

安装roofing felt underlayment

7. 屋顶材料安装

完成上述步骤并准备好基座之后,在正式安装瓦片之前,还需要做的很重要一步就是安装starter shingles(也叫starter strips)。 安装结束后,就可以开始从下往上铺设新的瓦片,并在需要的地方安装flashing。钉瓦片属于基本功,这里不做赘述,业主需要注意的是师傅安装的flashing部分,如果安装错误或者不安装,这将是漏水最严重的地方。
roof flashing介绍

8. 水槽清理,垃圾清理

彻底清理水槽,因为拆除的时候可能会有破损瓦片或残渣掉落水槽,同时应该对水槽松动部分进行加固。清除所有散落在草地的垃圾,钉子,移走所有木板,恢复现场,并做最后一次检查。

总结

屋顶安装是比较繁琐的工程,但每一步都有它的意义,如果错装或少装,很容易造成漏水。多伦多有半年冰雪覆盖,并时常伴随有强风,屋顶的质量显得尤为重要。

从去年开始,平台已经考察并筛选出一些屋顶团队,很多团队也是我们自己合作并使用过。在这一年里,他们已为上百位业主维修并更换了屋顶,积累了非常多的真实评价,公布在了各自团队的主页。
大家可以在平台上发布需求,在获取多家免费报价的同时,系统会自动将团队的主页链接发送至您的手机短信。 以下是平台提供的服务特点:

提供统一报价清单

您将收到详细清晰的屋顶报价,包含材料以及所有安装项目,让您清晰了解每一分开销。

价格适中且灵活

入驻的屋顶团队普遍结构简单,价格实在。另外,需要做的项目均由业主自行决定,如果你需要不久的将来出售房屋,也会根据您的需求,让您不花冤枉钱。

最后,独匠还有很多其他服务类别。我们在不断的考察并筛选各类专业且口碑好的师傅,汇集到平台上供大家使用,希望可以共建专业、开放、透明的装修平台。
